Mai 2022

Neu in dr.corr: Vorhersage der Maschinenauslastung

Wenn Sie sich regelmäßig solche Fragen stellen, bietet Ihnen dr.corr ein Tool an, das Ihnen eine detaillierte Prognose über die zukünftige Maschinenauslastung in Ihrem Betrieb liefert.

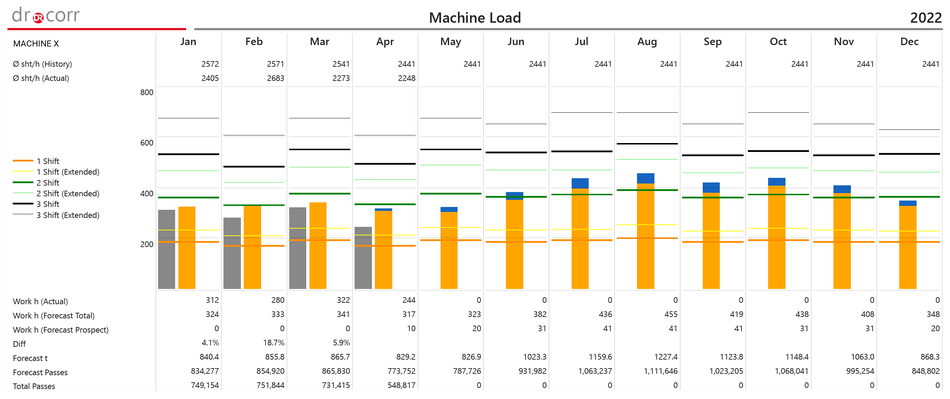

In der Abbildung oben wird die Maschinenauslastung für Maschine X im Jahr 2022 in Arbeitsstunden pro Monat dargestellt. Die grauen Balken zeigen die tatsächliche Produktion bis April 2022 und die orangefarbenen Balken spiegeln die Prognose für den Rest des Jahres wider. Die farbigen Linien zeigen die verfügbaren Arbeitsstunden bei einem Ein-, Zwei- oder Dreischichtplan.



Für Maschine X kann man sehen, dass ein 2-Schicht-Plan für die Monate Januar bis April ausreichend war und auch im Mai ausreichen wird. Aufgrund neuer Kunden, die durch den blauen Bereich über dem orangefarbenen Balken angezeigt werden, und saisonaler Schwankungen muss der Schichtplan jedoch von Juni bis November 2022 angepasst werden.



Die Vorhersage wird immer am zweiten eines Monats für alle kommenden Monate des laufenden und des nächsten Jahres aktualisiert. Das Tool kombiniert eine automatische Vorhersage auf Basis von Trend und Saisonalität mit manuellen Anpassungen.

Zurück zu den News
